十堰松石至大堰220千伏输电线路计划下月底完工

时间:2025-03-03 13:22 来源:十堰广电
  • 微信
  • QQ空间
  • 微博
  • QQ好友

十堰广电讯(全媒体记者 耿吉国 通讯员 张韵文 毛富涛 王勇)项目建设,电力先行。连日来,国网十堰供电公司加大对十堰500千伏松石变电站至大堰220千伏变电站输电线路的施工力度。

401

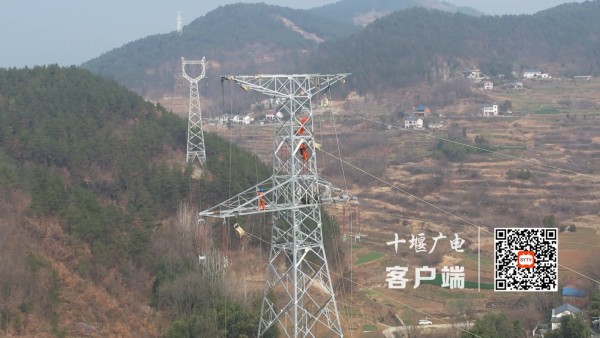

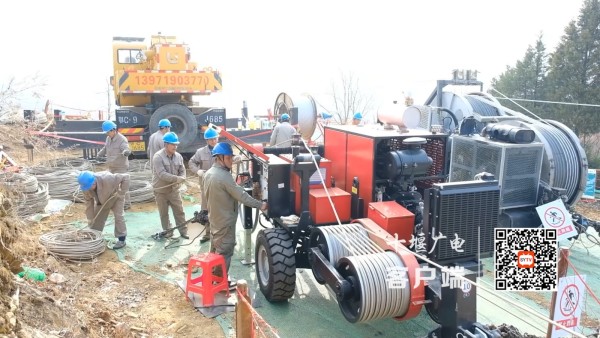

3月1日,在郧阳区杨溪铺镇伏山村的一座山顶上,国网十堰供电公司工程技术人员开动牵引机和张力机,利用牵引绳,在220千伏松石至大堰36号到37号的电力铁塔之间展放导地输电线路。

402

据了解,该工程新建线路全长37公里,共组立铁塔82基,目前,整个工程所有的电力铁塔全部施工完成,施工方正在双向开展线路架设工作。

十堰巨能输电工程公司线路三班班长胡伟介绍,工程计划今年4月底完工,工程完工后为220kV大堰变提供主要供电电源,为西十高铁箭流铺、东河两座牵引站提供电源保障。

编辑:万林
